北三友会合同安全パトロール【旭川】
日時 : 令和6年9月3日(火)
場所 : 士別 ㈱北海道クボタ士別営業所
元請 : 荒井建設㈱
概要 : 丸馳Ⅱ型ダブルパック
施工般: 田中建築板金㈱
参加者: 三晃金属工業㈱ 雄鹿支店長 村山課長 斎藤所長 熊谷所員
北三友会:千葉会長、小池部会長、宇治副会長、田中建築板金㈱、帯広鋼板、米田青年部
【所見】
パトロール当日はさすがに旭川、厳しい暑さの中でのパトロールと成りました、

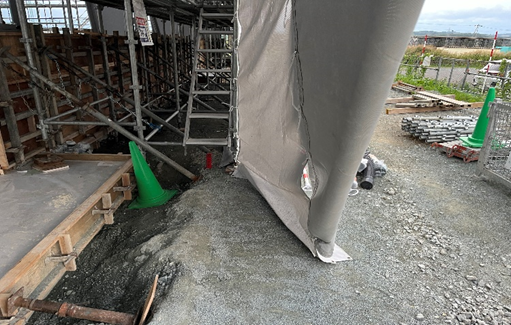

現場は写真の通り架設足場が一面しか設置されていません、下部の工事の関係と思われる、
昇降階段の足元もかなり狭い、施工班には足元には十分気を付ける様に、又元受けには
是正して貰う様に指示。

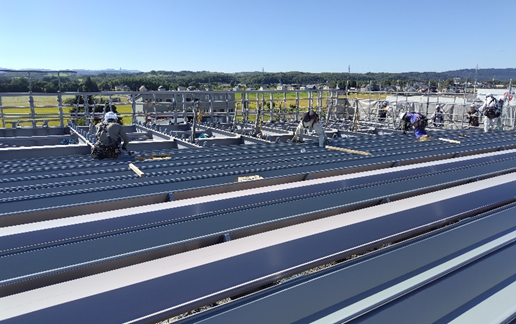

屋上では折版の下弦材の敷き込みが80%程仕上がっていました、
只、一部天井クレーン設置の為折版2枚分の開口が数ヶ所有り、墜落災害防止の水平ネット
の確認は屋根に昇降する度に再度確認する様にお願いしました、
又、足場の設置されていない面においては手摺等は完備されていましたが、ネット等は無く
落下防止の為にも安全帯の完全使用をお願いしました。
本来なら、この現場は作業ストップが掛かってもおかしく無い現場と思われる、
只、土間仕上げの為、先行しての屋根工事と聞いて安全最優先での施工をお願いして
終了しました。
ご安全に 報告:千葉
